鉱山会社Yancoal Australiaの子会社であるGloucester Coalは、ニューサウスウェールズ州政府から3.6GWhのストラトフォード揚水発電および太陽光発電プロジェクトの計画承認を取得した。
18億オーストラリアドル(12億6,000万米ドル)のこのプロジェクトは、ニューサウスウェールズ州で6年間で最終計画の同意を獲得した最初の揚水水力開発となった。
揚水エネルギー貯蔵施設(PHES)は、ニューカッスルの北約 100 km にあるグロスター バレーのストラットフォード鉱山施設に建設されます。そこでは、2024 年に露天掘り石炭採掘事業が終了しました。-
最大 12 時間の蓄電容量 (3.6GWh) を備えた 300MW 揚水発電所と、320MW 太陽光発電所を備えています。
環境影響声明では、ネットワーク容量に応じて、9 時間で 400MW の代替構成が可能であることを示しています。-水は、鉱山敷地内にある専用の上部貯水池と既存のダムの間でトンネルを介して移送され、最初の水の供給は鉱山複合体自体から取られます。
このプロジェクトは、ニューサウスウェールズ州の 2034 年の長期保存目標の約 13% を提供すると見込まれています。-ミッドコースト評議会との自主計画協定により、プロジェクトの全期間にわたってコミュニティおよびインフラストラクチャ資金として 1,820 万オーストラリアドルが提供されます。最大 350 件の建設業務と 10 件の継続的な運営業務が見込まれます。
ニューサウスウェールズ州のポール・スカリー計画大臣は、今回の承認は同州では6年間で初めてのことだと述べた。
「ストラトフォード揚水水力発電のようなプロジェクトは、かつての鉱山跡地を最大限に活用し、今後数十年間にわたってこの地域の経済成長を促進する新たな雇用と産業を創出する方法を示している」と同氏は述べた。
ストラトフォード プロジェクトは、現在棚上げになっているクイーンズランド州のロードン山揚水水力プロジェクトを商業的に魅力的なものにしたのと同じ論理に従い、既存の鉱山インフラを再利用して、他の地域でのグリーンフィールド PHES コスト超過の原因となっていた貯水池掘削コストを削減します。{0}
クイーンズランド州政府が60億オーストラリアドルのマウント・ロードン計画を棚上げし、184億オーストラリアドルのボランバ・ダムを優先するという決定をしたことは、まさに批判を呼んだ。なぜなら、マウント・ロードンの鉱山を再利用するアプローチがあれば、土木工事費のほとんどが不要になるからである。{2}
ストラトフォードの承認は、ニューサウスウェールズ州が長期保存への実行可能なルートとして鉱山サイトの変換を支持する、別の道を追求していることを示唆しています。{0}{1}

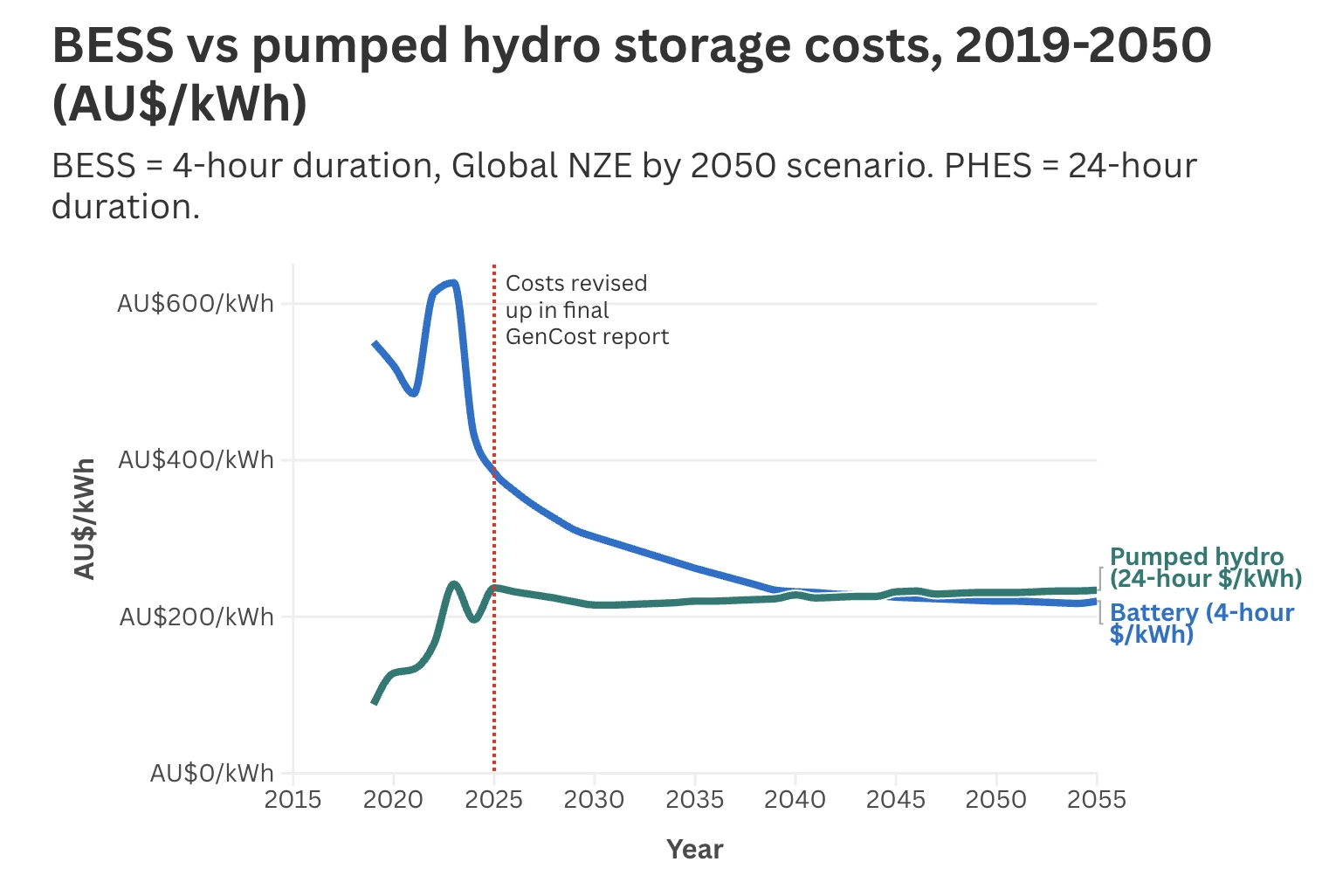

報告によるとエネルギー-ストレージ.ニュース, CSIROの2025-26年最終GenCost報告書は、現在進行中のオーストラリアのPHES開発からの新たなデータを引用し、揚水水力発電の現在の資本コストを協議草案と比較して上方修正したが、建設費と土地費の高騰によりこれらのコストは2055年まで上昇し続けると予測している。費用の内訳は以下でご覧いただけます。

ストラトフォードのプロジェクトでは、出力 300MW に対して 18 億オーストラリアドルということで、資本コストは約 6,000 オーストラリアドル/kW となります。これは、CSIRO の現在のベンチマークである 24 時間システムの場合 5,687 オーストラリアドル/kW とほぼ一致しており、ボルンバの暗黙の 9,200 オーストラリアドル/kW を大幅に下回っています。
鉱山現場のインフラストラクチャの利点は、CSIRO のベンチマークが想定している機能を果たしているように見えますが、クイーンズランド州の主力プロジェクトは達成できませんでした。
ストラトフォードの承認は、過去 2 年間で徐々に強化されてきたニューサウスウェールズ州揚水水力政策の枠組みの範囲内に収まりました。
2024年7月、ニューサウスウェールズ州政府は3つの揚水水力プロジェクトに重要な州インフラの地位を与えた。その 1 つがストラトフォードであり、計画評価を加速し、石炭からの移行において長期貯蔵を優先する州の意図を示す指定です。-
2026 年 2 月、政府はさらに踏み込んで、合計 22GWh の貯留容量に達する 2 つの揚水水力プロジェクトを州法に基づく重要インフラとして宣言し、追加の規制保護と迅速な承認経路を提供しました。
